Mercancía: 2 Generadores eléctricos para Hidro Sigchos de 68 toneladas cada uno

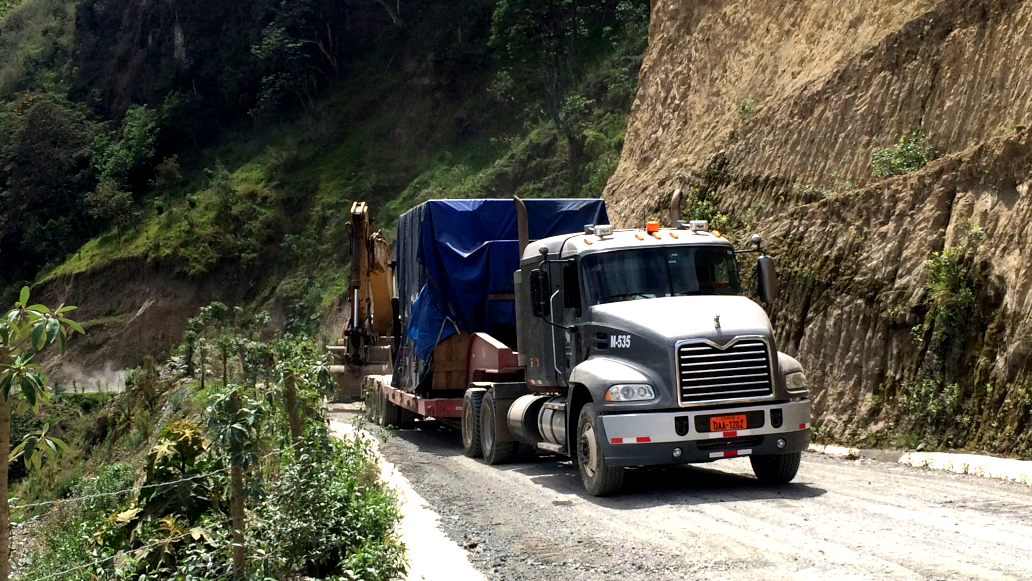

Retos del proyecto: Los equipos fueron enviados desde España y Alemania en su mayoría. Llevó 4 meses de planificación y mejoras sustanciales en la carretera, especialmente en el camino de acceso al sitio. En algunos lugares, el gradiente de la carretera superaba los 18 grados, lo que requería el uso de un tractor para empujar / sostener los camiones.
Condiciones: Puerta a puerta
Año de ejecución: 2017
Volumen: 1.986 m3
Peso: 732 toneladas métricas
